SUIVI DES TRAVAUX DE LA RESIDENCE
GRAND CHENE A BENESSE MAREMNE

Les travaux de la résidence Grand Chêne avancent comme prévu, les entreprises vont maintenant se succéder en commençant par le maçon dès la fin de ce mois de janvier.
Retrouver ici chaque semaine l'avancement du chantier, vous verrez que nous mettons, avec notre maitrre d'oeuvre, un point d'honneur à garder nos chantiers aussi propres que possible.
RAPPEL : Le chantier est INTERDIT AU PUBLIC en toute circonstance pour des raisons évidentes de sécurité...MERCI de respecter ceci.
Lorsque ce sera possible, nous conduirons nos clients sur place pour des visites programmées :)

Plateformes parking et bâtiments terminées

Plateforme bâtiment A

Plateforme bâtuiment B

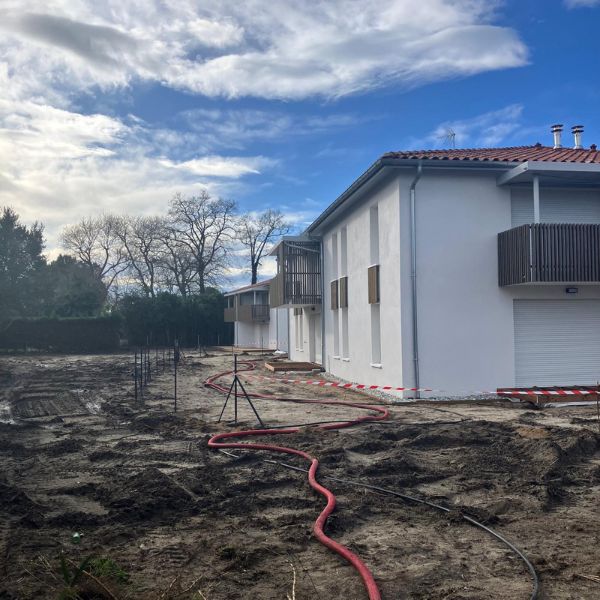

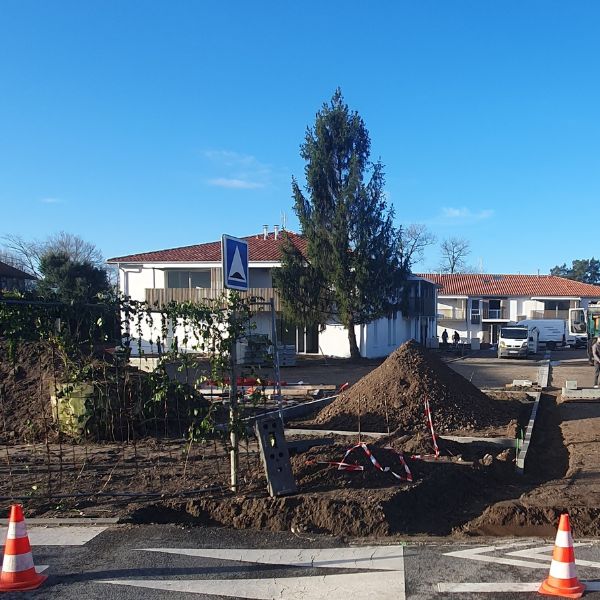

Demarrage des fondations des 2 bâtiments avec un peu d'avance sur notre planning :)
18 fevrier 2025

Fondations bâtiment B

Fondations bâtiment A

Fondations bâtiment B

Bâtiment A

Bâtiment A vu depuis le bâtiment B

Début Mars 2025, passage des réseaux en dalle du bâtiment A et B.
Les travaux avancent comme prévu

Fin mars 2025 : coulage des dalles béton des 2 bâtiments et préparation pour élévation des murs

début de pose des murs banchés du bâtiment A,élévation du RDC du bâtiment A

Text below

Elévation des bâtiments A et B
Pose des pré dalles du bâtiment A R+1
et
Pose des murs de refend du bâtiment B

Bat B
Début mai 2025
Bâtiment B : suite de l'élévation des murs du RDC
Bâtiment A : élévation des murs du R+1

Bat A
15 mai 2025 avancement des travaux, élévation des murs périphériques

Bâtiment B

Vue depuis le parking

Bâtiment A

Pré-dalle du bâtiment B posée

11 juin 2025 couverture bâtiment A terminée, pose des menuiseries

SUIVI DU CHANTIER 20 JUIN 2025

Début juillet 2025

Bâtiment B
Charpente bâtiment B
Couverture bâtiment B

Bâtiment B façade Sud
Le chantier suit son cours et nous espérons que vous prenez plaisir à consulter ces photos.
Batiment B façade Est

Traçage des emplacements des cloisons au sol dans les appartements avant la pose du cloisonnement.

Pose des isolants entre deux plaques de plâtre qui constituent le cloisement des appartements

Plâtreries en cours de finition dans le bâtiment A fin juillet

Vue d'ensemble de la résidence, le bâtiment B est en cours d'enduisage au 30 juillet 25

Bel été à tous et bonnes vacances à celles et ceux qui en prennent. RDV début septembre ;)

12 septembre 2025 préparation des sols pour le coulage des chapes

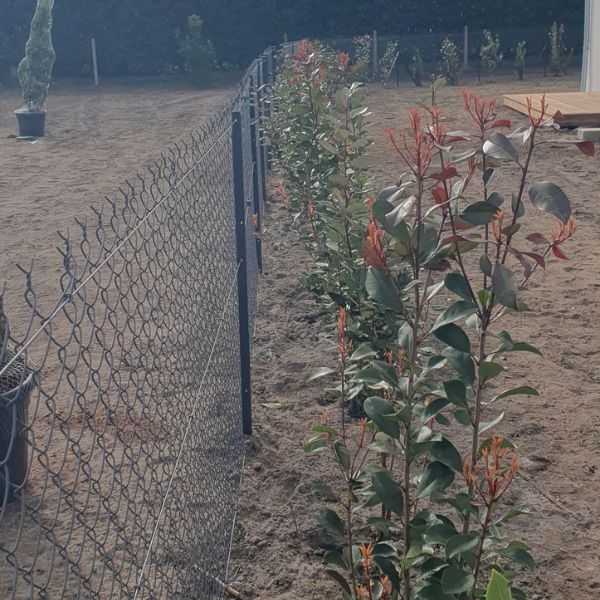

Entretien de la haie et des jardins
Ouest du bâtiment A

Début de pose des carrelages dans le bâtiment A

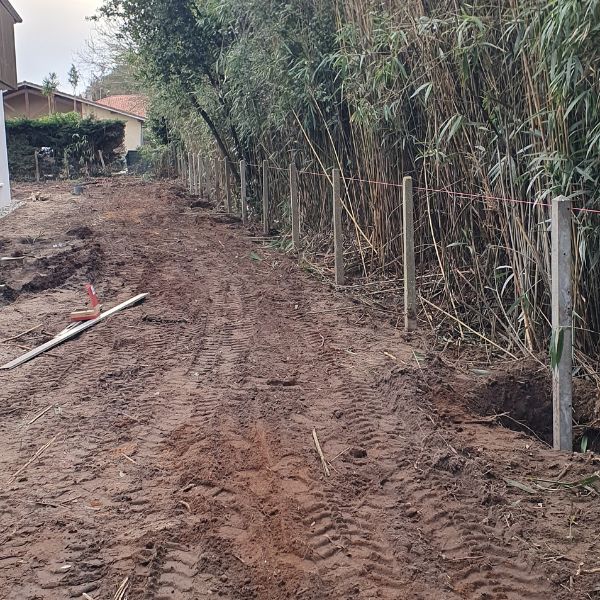

Préparation des réseaux souterrains

Suite pose carrelage bâtiment A et faïences à venir

Pose des huisseries, portes pallières, numéro des appartements sur boiserie, plinthes et faïences, finition des carrelages.

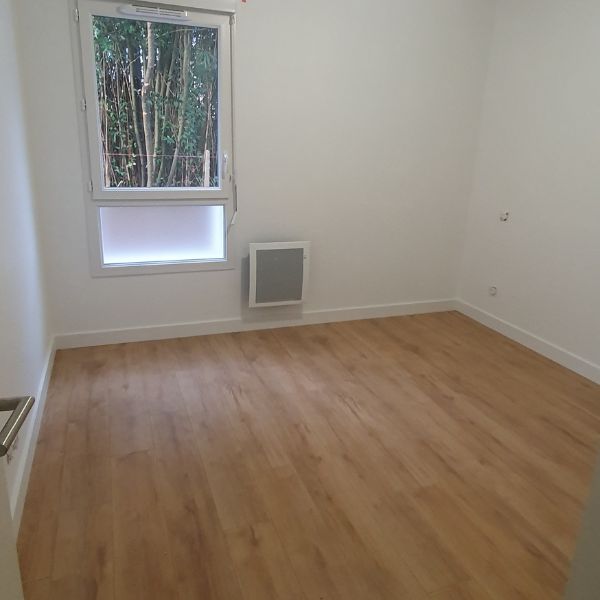

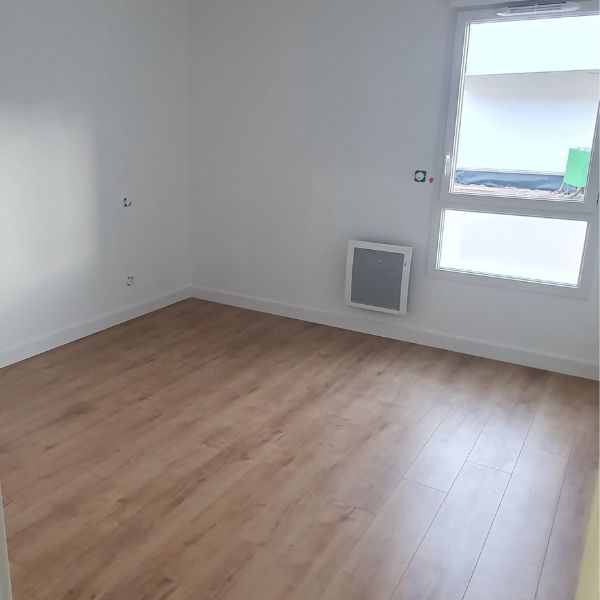

Fin des peintures dans le bâtiment A

Démarrage des premières finitions dans le bâtiment A

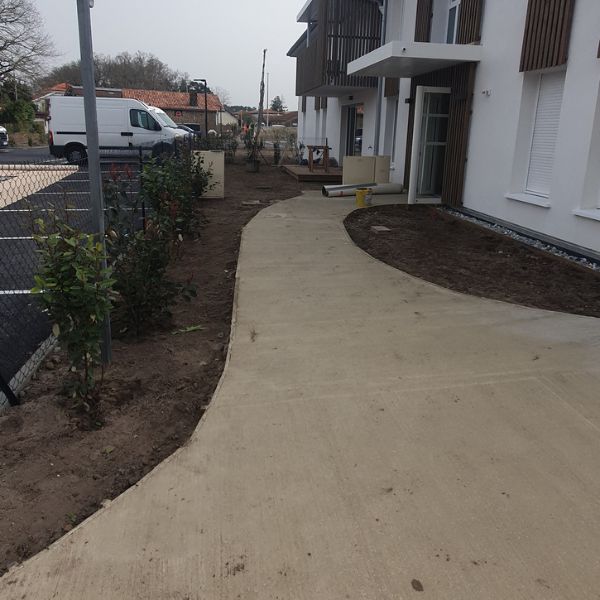

Préparation des bordures le long des parkings

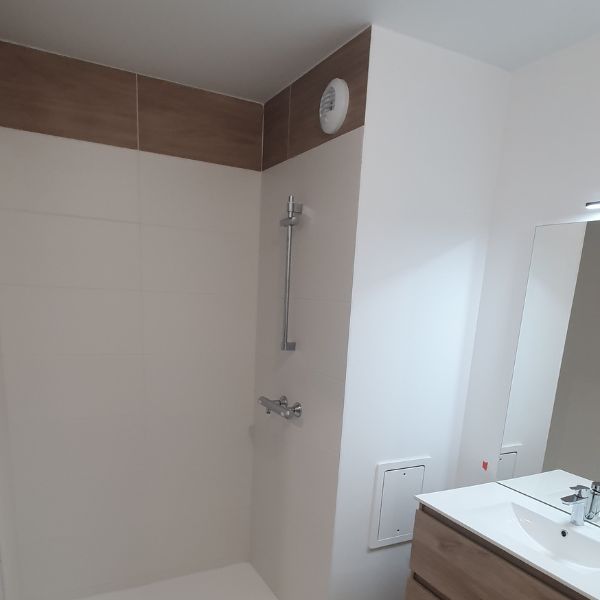

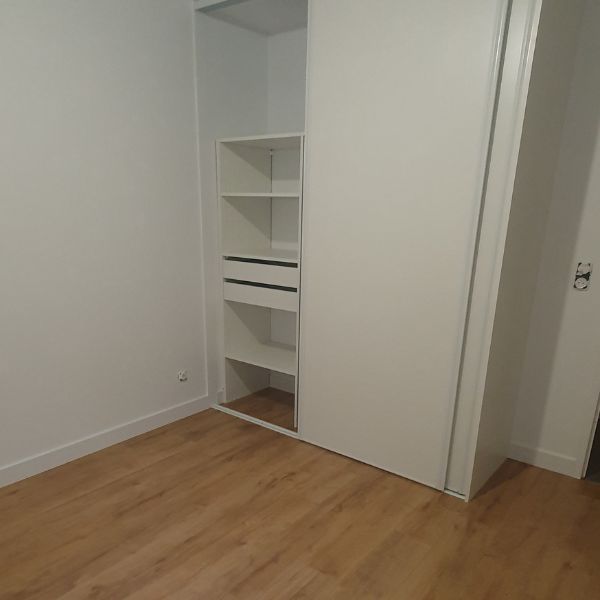

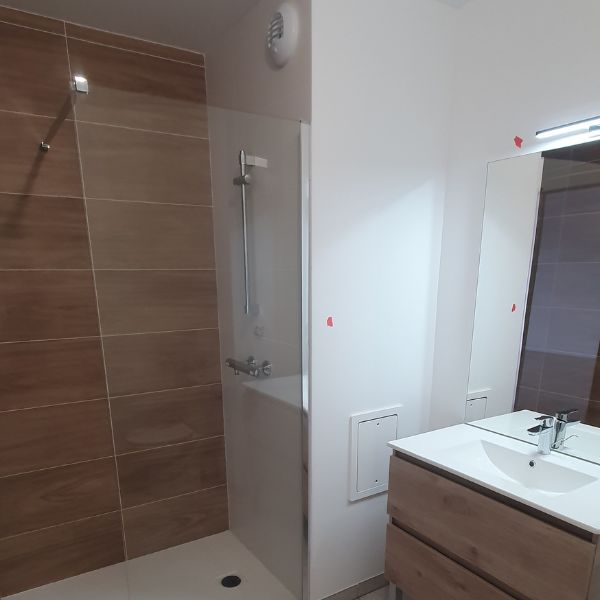

Aménagement des salles d'eau

Approvisionnement des placards et finition des balcons

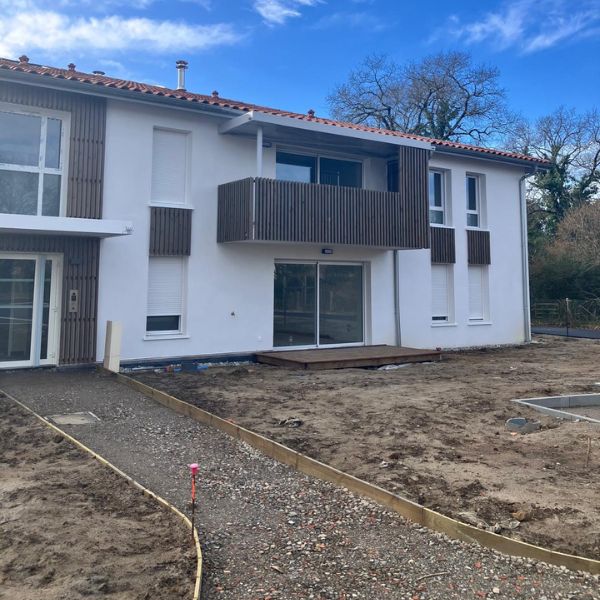

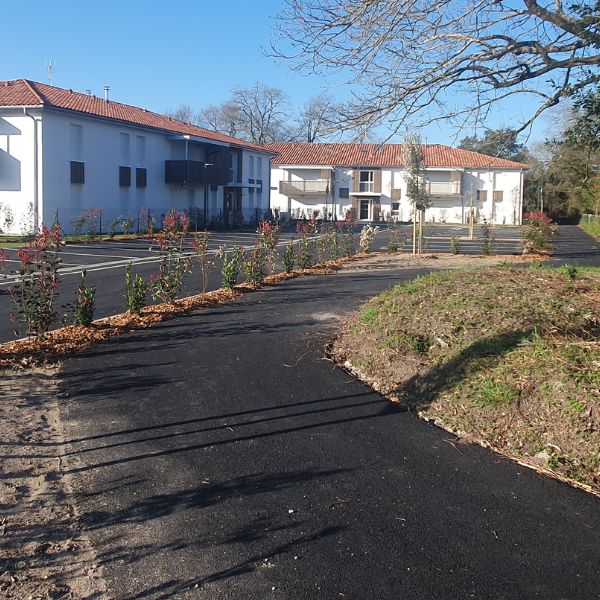

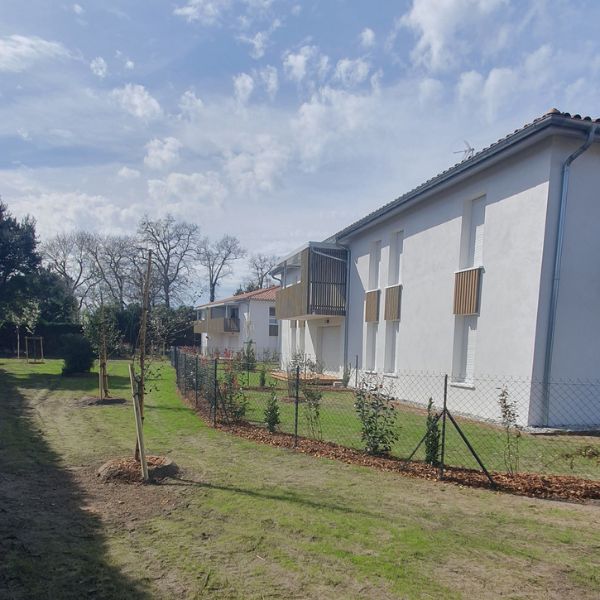

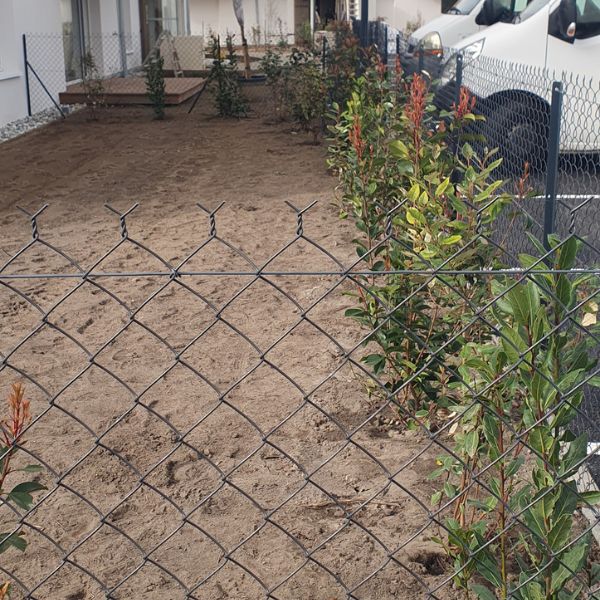

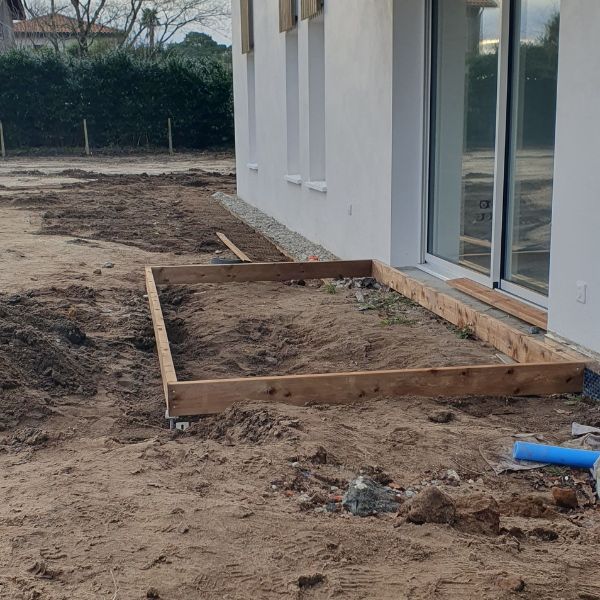

Suite des aménagements des places de parking et création de la voie douce
